Демонтаж и усиление проемов в несущих стенах

Хотите сделать перепланировку? Рассказываем, как снос несущих стен влияет на дом и как избежать катастрофы с помощью правильного усиления.

Снос несущей конструкции — это всегда риск обрушения всего здания. Ошибка в расчетах или игнорирование норм ведет к трещинам в перекрытиях и прямой угрозе жизни. Стоимость усиления проема может достигать нескольких десятков тысяч рублей, а время согласования проекта занимает до двух месяцев. Обеспечить безопасность при работе с несущими стенами можно только при строгом соблюдении инженерных регламентов. Правильный подход гарантирует стабильность дома.

Первичная оценка конструкций

Прежде всего необходимо понять, с чем мы имеем дело. Несущая стена принимает на себя вес всех вышележащих этажей и кровли, в то время как перегородка просто разделяет комнаты. Определение типа конструкции требует изучения техпаспорта БТИ или вызова инженера. Я заметил, что многие путают толстые перегородки из кирпича с несущими стенами, что приводит к фатальным ошибкам.

Работы категорически нельзя начинать, если в доме уже есть глубокие трещины или заметный прогиб потолочных плит. Без профессионального инженерного расчета нагрузок любые действия по демонтажу превращаются в лотерею. Время выполнения всего цикла от проекта до отделки обычно составляет от одного до трех месяцев.

Комплектация для усиления

Для создания надежной опоры используется стальной металлопрокат и специализированные крепежи. Основная задача — перераспределить вес здания с удаляемого участка стены на боковые опоры. Металл закупают на специализированных базах металлопроката, где предоставляют сертификаты качества на сталь.

  • Стальной швеллер (основная балка);
  • Стальной уголок (для боковых стоек);
  • Анкерные болты с распорным механизмом;
  • Цементно-песчаный раствор М150 и выше;
  • Грунтовка глубокого проникновения;
  • Антикоррозийная краска по металлу;
  • Монтажная пена (для временной фиксации);
  • Цементный раствор для зачеканки зазоров.
Материал Назначение Примерная цена за ед. Расход на проем 1 м
Швеллер 12П Верхняя перемычка 1200 руб/м 1.2 м
Уголок 75х75 Боковые опоры 800 руб/м 2.5 м
Анкер 12х150 Фиксация металла 60 руб/шт 8-12 шт
Раствор ЦПС Заполнение зазоров 400 руб/мешок 1-2 мешка
Грунт Адгезия поверхности 500 руб/5л 1 л

Технический арсенал мастера

Использование бытового инструмента в таких работах недопустимо. Для чистого реза и минимизации вибраций, которые могут вызвать микротрещины в плите, применяется алмазное оборудование. Профессиональный инструмент часто выгоднее брать в аренду, чем покупать для разовой задачи.

  • Алмазная резка (ручной резчик или установка);
  • Перфоратор с режимом чистого сверления;
  • Лазерный уровень для контроля геометрии;
  • Строительный пылесос промышленного типа;
  • Телескопические стойки-домкраты (временные опоры);
  • Защитные очки и респиратор класса FFP2;
  • Перчатки с повышенной износостойкостью.

Организация рабочего пространства

Подготовка начинается с полной очистки зоны работ. Мебель выносят в соседние комнаты, а пол застилают плотным оргалитом или рубероидом. Это защитит покрытие от ударов тяжелых обломков бетона и кирпича. Я всегда рекомендую заранее уведомить соседей, так как шум от перфоратора и вибрации будут ощутимы во всем подъезде.

Для борьбы с пылью организуют принудительную вентиляцию, используя мощные вентиляторы в окнах. Строительный мусор упаковывают в плотные мешки сразу по мере его образования. Свободный доступ к выходу облегчает вынос тяжелых фрагментов стены.

Работа с основанием стены

Сначала удаляют всю отделку: обои, штукатурку и краску. Это позволяет увидеть реальное состояние кирпича или бетона. Я обнаружил, что под слоем старой штукатурки часто скрываются трещины, которые меняют весь план усиления.

Поиск скрытых коммуникаций проводят с помощью детекторов. Электропроводка и трубы водоснабжения часто проходят внутри несущих стен, и их повреждение может привести к короткому замыканию или потопу. После этого наносят разметку будущего проема с точностью до миллиметра. Проверяют основание на прочность, чтобы убедиться, что анкеры будут держаться надежно.

Технология демонтажа и усиления

Процесс требует строгого соблюдения последовательности. Любое отклонение от схемы может привести к просадке перекрытия.

  1. Получение проекта. Инженер делает расчет нагрузки и чертит схему усиления (10-14 дней).
  2. Согласование. Документы подаются в надзорные органы и БТИ для получения разрешения (20-40 дней).
  3. Установка стоек. Расставляют временные домкраты, которые принимают на себя вес потолка (1 день).

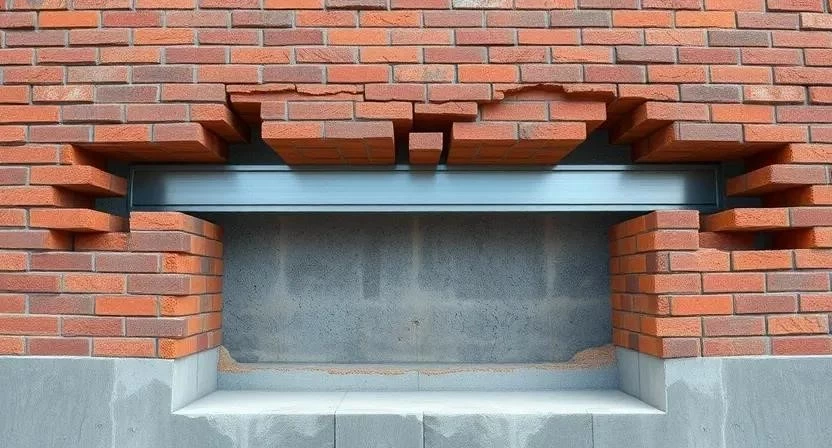

  4. Монтаж верхней балки. Устанавливают верхний швеллер, фиксируя его анкерами (1-2 дня).
  5. Демонтаж стены. Прорезают стену алмазным резом, удаляя бетон частями (2-3 дня).
  6. Боковые опоры. Монтируют стальные уголки по бокам проема (1-2 дня).
  7. Зачеканка. Зазоры между металлом и стеной плотно заполняют раствором (1 день).
  8. Снятие опор. Домкраты убирают только после полного застывания раствора (через 7-14 дней).
  9. Отделка. Окрашивают металл и зашивают конструкцию гипсокартоном (3-5 дней).

Я однажды потратил три дня только на подгонку верхнего швеллера, потому что зазор в 5 мм мог ослабить всю конструкцию. Важно помнить: сначала создается внешняя «рама» из металла, и только потом удаляется часть стены. Никогда не сносите стену полностью, чтобы потом «поставить балку» — это путь к обрушению.

Этап работы Срок Критический нюанс
Проектирование 14 дней Точный расчет нагрузки плиты
Согласование 30 дней Соответствие нормам БТИ
Установка стоек 1 день Плотный прижим к перекрытию
Монтаж швеллера 2 дня Отсутствие люфтов
Демонтаж 3 дня Только алмазный рез

Тонкости монтажных работ

При застывании цементного раствора важно поддерживать температуру в помещении не ниже +5 градусов. В холодное время использую прогревочные пушки, иначе раствор может потрескаться. Металл должен быть подогнан идеально, без зазоров более 2-3 мм.

Плотное прилегание усиления к стене обеспечивает передачу нагрузки. Я всегда проверяю это с помощью щупов. Совместимость материалов также играет роль: сталь обязательно обрабатывается антикоррозийным составом, чтобы избежать ржавчины под отделкой.

Типичные промахи новичков

Самая грубая ошибка — снос стены без проекта. Люди надеются на «авось», но здание начинает реагировать через несколько месяцев. Я видел, как у соседа просел потолок на 2 см из-за использования слишком тонкого металла.

  1. Игнорирование временных стоек при демонтаже;
  2. Применение тонкого металла вместо расчетного;
  3. Отказ от профессионального алмазного реза в пользу кувалды;
  4. Неправильный расчет нагрузки на боковые опоры;
  5. Отсутствие зачеканки раствором между балкой и стеной.

Последствия таких действий проявляются в виде трещин в потолке и прогибе плит перекрытия. Исправление этих ошибок стоит в три раза дороже, чем первоначальный правильный монтаж.

Финансовая смета и риски

Стоимость работ зависит от ширины проема и сложности усиления. Легальный снос обходится дороже на этапе подготовки, но избавляет от огромных штрафов и необходимости восстанавливать стену по предписанию суда.

Статья расходов Проем 90 см (руб) Проем 150 см (руб)
Проект и согласование 25 000 30 000
Металлопрокат и крепеж 12 000 22 000
Работа мастеров 35 000 55 000
Аренда оборудования 8 000 12 000
80 000 119 000
Вариант Затраты (руб) Риски
Легальный снос 80 000 — 120 000 Минимальные
Незаконный снос 40 000 — 60 000 Штрафы, обрушение, суд
Восстановление стены 150 000+ Потеря времени и денег

Постмонтажный контроль

После снятия стоек начинается период мониторинга. В первые три месяца я рекомендую раз в две недели проверять узлы усиления на предмет появления новых трещин в прилегающих зонах. Полная эксплуатация помещения с максимальной нагрузкой возможна только после окончательной усадки конструкции.

Если заметили волосяные трещины на потолке, стоит вызвать инженера для повторного осмотра. Обычно это связано с естественной перераспределкой веса, но иногда сигнализирует о недостаточном прижиме балки.

Способы оптимизации пространства

Если риски слишком высоки или бюджет ограничен, можно рассмотреть альтернативы. Зонирование без сноса с помощью стеклянных перегородок сохраняет свет и объем. Создание широких проемов вместо полного удаления стены значительно снижает нагрузку на усиление.

Я посоветовал одному клиенту сделать проем шириной 1.2 метра вместо полного сноса стены, и это сэкономило ему около 100 тысяч рублей на металле и работах. Использование легких перегородок из гипсокартона вместо кирпича также разгружает фундамент дома.

Ответы на частые вопросы

Как отличить несущую стену от перегородки?
Несущая стена обычно толще (от 25-30 см), указана в техпаспорте как опорная и проходит через все этажи здания.

Можно ли прорубить дверь в несущей стене самому?
Категорически нет. Без расчета нагрузки и усиления проема вы рискуете обрушить перекрытие.

Что будет, если снести стену без согласования?
Штрафы, предписание восстановить стену за свой счет и проблемы при продаже квартиры.

Какие документы нужны для проекта?
Техпаспорт БТИ, выписка из ЕГРН и техническое заключение инженера.

Сколько времени занимает усиление проема?
Чисто строительные работы занимают от 7 до 14 дней, не считая срока согласования.

Можно ли использовать дерево вместо металла для усиления?
В современных многоквартирных домах — нет. Только сертифицированный стальной прокат.

Как проверить, не просел ли потолок?
Используйте лазерный уровень, замерив расстояние от пола до потолка в разных точках проема.

Нужно ли менять фундамент при сносе стены?
Обычно нет, так как усиление перераспределяет нагрузку на существующие опорные части фундамента.

Параметр безопасности Статус проверки Примечание
Наличие проекта Обязательно С подписью инженера
Разрешение БТИ Обязательно Печать надзорного органа
Установка стоек Обязательно До начала реза
СИЗ (очки, маска) Обязательно Защита от бетоняной пыли
Маркировка кабелей Обязательно Поиск электрики
Рейтинг
( Пока оценок нет )
Елена Смирнова/ автор статьи

Специализируюсь на напольных покрытиях: плитка, керамогранит, тёплые полы. Помогаю выбрать и правильно уложить.

Понравилась статья? Поделиться с друзьями:
Персональный ремонт
Добавить комментарий

;-) :| :x :twisted: :smile: :shock: :sad: :roll: :razz: :oops: :o :mrgreen: :lol: :idea: :grin: :evil: :cry: :cool: :arrow: :???: :?: :!:
