Строительство стен из газобетона требует обязательного укрепления участков, подвергающихся повышенным нагрузкам на изгиб и растяжение. Усиление оконных проемов из газосиликата — это критически важный этап, предотвращающий появление трещин над окнами и под подоконниками. Сложность работ оценивается как средняя, однако ошибки в расчетах могут привести к деформации всей стены. Стоимость материалов для одного стандартного окна колеблется от 3500 до 8000 рублей, а по времени процесс занимает от одного до трех рабочих дней с учетом подготовки. Качественный монтаж перемычек гарантирует долговечность конструкции и отсутствие проблем при установке ПВХ-конструкций.
- Важные аспекты перед началом работ
- Необходимые материалы
- Инструментарий для мастера
- Организация рабочей зоны
- Подготовка поверхности к монтажу
- Технология выполнения работ по шагам
- Тонкости процесса и нюансы
- Распространенные ошибки новичков
- Расчет стоимости усиления
- Уход и эксплуатация после завершения
- Альтернативные методы укрепления
- Вопросы и ответы
- Меры безопасности при работе
Важные аспекты перед началом работ
Прежде чем приступать к кладке, необходимо четко определить ширину будущих окон. Если проем не превышает 1,2 метра, требования к усилению минимальны, но при ширине свыше 1,5 метра обязательным становится расчет нагрузок инженером. Я всегда проверяю марку плотности блоков — для несущих стен это должен быть минимум D500. Важно учитывать, что перемычка должна заходить на стену с каждой стороны, обеспечивая надежное опирание. Неправильный выбор метода усиления или игнорирование характеристик материала приведет к тому, что через 2-3 сезона над окном появятся волосяные трещины, которые будут только увеличиваться.
Необходимые материалы
Для качественного выполнения работ потребуется набор материалов, обеспечивающих жесткость и теплоизоляцию узла. Я рекомендую закупать арматуру с запасом, так как она расходуется и на вертикальные связи.
- Арматура стальная рифленая диаметром 10-12 мм (класс А3).
- Бетон марки не ниже М250 (лучше М300) для заливки монолита.
- U-образные газосиликатные блоки соответствующей ширины.
- Стальной швеллер (если предусмотрено проектом для широких пролетов).
- Сетка стальная сварная для армирования кладочных швов.
- Листы OSB или влагостойкая фанера для устройства опалубки.
- Вязальная проволока для фиксации армокаркаса.
- Экструдированный пенополистирол (ЭППС) для устранения мостиков холода.
Таблица 1. Сводная ведомость материалов на один проем 1,5 м
| Материал | Количество | Расход на м.п. | Цена за ед. (руб.) | |
|---|---|---|---|---|
| Арматура 12 мм | 10 м | 4 нитки | 65 | 650 |
| Бетон М300 | 0,06 м3 | — | 5500/м3 | 330 |
| U-блоки (600 мм) | 4 шт. | 1.6 шт. | 450 | 1800 |
| Клей для блоков | 1 мешок | 5 кг/м2 | 380 | 380 |
| ЭППС (30 мм) | 1 лист | — | 250 | 250 |
Инструментарий для мастера
Для работы с газосиликатом и бетоном нужен специфический набор инструментов. Если вы не планируете заниматься стройкой профессионально, часть оборудования, например, мощную бетономешалку, выгоднее взять в аренду.
- Лазерный уровень для точной разметки горизонтальных осей.
- Штроборез (ручной или электрический) для подготовки пазов под арматуру.
- Ножовка по газобетону с твердосплавными напайками.
- Бетономешалка или мощный строительный миксер.
- Шуруповерт и саморезы по дереву для сборки опалубки.
- Резиновая киянка для осадки блоков.
- Гребенчатый шпатель для нанесения клеевого состава.
Организация рабочей зоны
Подготовка помещения начинается с освобождения пространства вокруг проема на расстоянии минимум 2 метров. Я всегда застилаю пол плотной пленкой или оргалитом, чтобы капли бетона и клеевого раствора не испортили основание. Если стены уже возведены частично, их стоит закрыть пленкой от пыли, которая обильно образуется при штроблении. Весь строительный мусор, обрезки блоков и упаковку нужно складировать в мешки сразу, так как загроможденная площадка повышает риск травматизма при работе с тяжелыми перемычками.
Подготовка поверхности к монтажу
Перед установкой перемычки я тщательно размечаю оси проема. Важно проверить геометрию: углы должны быть строго 90 градусов, а боковые грани — вертикальными. Штробление под армирование подоконной зоны выполняется на глубину 3-4 см. После нарезки штроб я обязательно выметаю из них всю пыль щеткой и обильно смачиваю водой или грунтовкой. Это необходимо для того, чтобы газосиликат не вытянул влагу из раствора слишком быстро, иначе адгезия будет слабой, и армирование не сработает должным образом.
Технология выполнения работ по шагам
Процесс создания надежного перекрытия над окном требует соблюдения строгой последовательности. Я выделил основные этапы, которые помогут избежать ошибок.

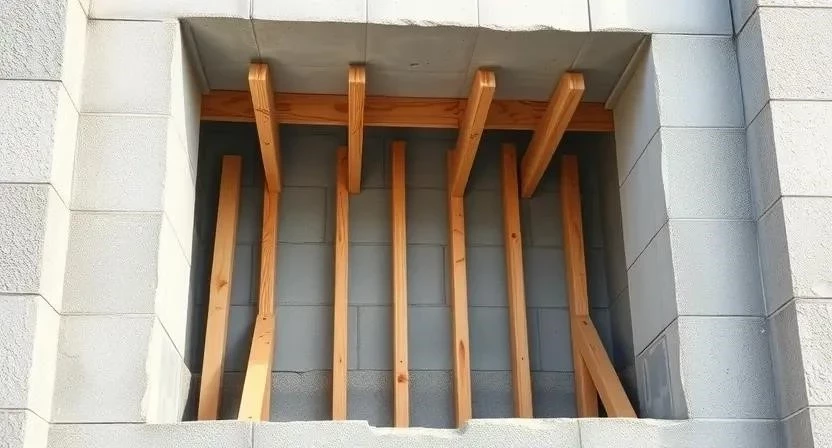

- Установка временных опор и опалубки. Под будущую перемычку выставляются стойки из бруса 100х100 мм, на которые укладывается горизонтальная доска. Время этапа: 2 часа.
- Монтаж армирующего каркаса. Собираю объемный скелет из 4 стержней арматуры, соединяя их хомутами с шагом 15-20 см. Время этапа: 3 часа.
- Обеспечение захода на кладку. Контролирую, чтобы перемычка опиралась на стены минимум на 25-30 см с каждой стороны. Время этапа: 1 час.

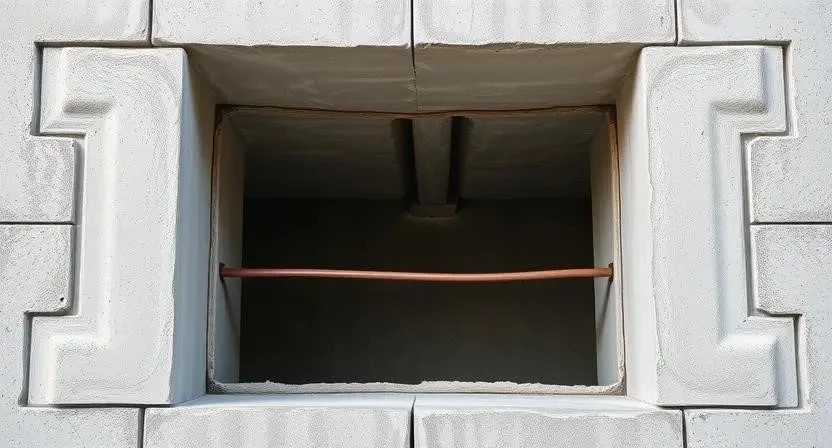

- Укладка U-блоков. Устанавливаю блоки на клей, формируя несъемную опалубку. Внутрь, ближе к внешней стороне, монтирую слой утеплителя. Время этапа: 4 часа.
- Заливка бетоном и вибрирование. Заполняю полость бетоном, тщательно протыкая его арматурой или используя погружной вибратор для удаления пузырьков воздуха. Время этапа: 2 часа.
- Армирование подоконной зоны. В ряду под будущим окном прорезаю две штробы, выходящие за границы проема на 50 см, и закладываю в них арматуру 8-10 мм. Время этапа: 2 часа.
- Вертикальное усиление. Для широких окон (более 1.5 м) в пустоты боковых блоков устанавливаю вертикальные стержни, связанные с армопоясом. Время этапа: 4 часа.
- Набор прочности. Бетон должен выстояться. Демонтаж опалубки возможен не ранее чем через 7-10 дней. Время этапа: ожидание.
- Финальная отделка. Затираю швы, удаляю наплывы бетона и выравниваю поверхность под чистовую отделку. Время этапа: 3 часа.
Таблица 2. Выбор типа усиления в зависимости от ширины проема
| Ширина проема (м) | Рекомендуемый тип усиления | Глубина опирания (мм) | Необходимость вертикальных связей | Сложность |
|---|---|---|---|---|
| До 1.2 | Армирование в штробах / стальные уголки | 200 | Нет | Низкая |
| 1.2 — 1.5 | U-блоки или сборные ЖБ-перемычки | 250 | Желательно | Средняя |
| 1.5 — 2.5 | Монолитная заливка в опалубку | 350 | Обязательно | Высокая |
| 2.5 — 3.5 | Комбинированный метод (швеллер + бетон) | 400-500 | Обязательно (колонны) | Профессиональная |
| Свыше 3.5 | Расчетная балка (сталь/монолит) | По расчету | Обязательно | Профессиональная |
В моей практике был случай, когда заказчик решил сэкономить на временных опорах для двухметрового окна. Я предупреждал, что свежий бетон и блоки весят прилично. В итоге доска прогнулась под тяжестью, и перемычка получилась «улыбающейся» — с прогибом в 3 см по центру. Пришлось все демонтировать и переделывать заново, потеряв неделю времени.
Еще один важный совет касается U-блоков. Я всегда советую подбирать их той же марки, что и основные стены, чтобы теплопроводность была однородной. Однажды я использовал блоки другого производителя, и из-за разницы в геометрии пришлось потратить лишний день на шлифовку фасада перед штукатуркой.
При работе с панорамными окнами я столкнулся с тем, что стандартного армирования недостаточно. Для проема шириной 2.8 метра я использовал вертикальное усиление боковых сторон: просверливал блоки насквозь и вставлял арматуру, связывая её с фундаментом и верхним армопоясом. Это создало жесткую раму, которая держит нагрузку от кровли без малейших деформаций.
Тонкости процесса и нюансы
Температура воздуха напрямую влияет на скорость гидратации цемента. Если на улице выше +25°C, я накрываю свежезалитый бетон влажной мешковиной или пленкой, чтобы он не пересох и не треснул. В холодное время (ниже +5°C) обязательно использование противоморозных добавок. Также помните о совместимости металлов: стальной швеллер или уголки должны быть защищены антикоррозийным составом, так как газобетон имеет щелочную среду, но при намокании может способствовать коррозии металла в местах примыкания.
Распространенные ошибки новичков
Самая частая ошибка — недостаточное опирание перемычки на стену. Если сделать заход всего 10-15 см, край блока может просто раскрошиться под нагрузкой. Также часто забывают про утепление: бетон проводит холод в 10 раз лучше газосиликата, и без вкладыша из ЭППС внутри перемычки вы получите вечно мокрый откос внутри дома. Использование монтажной пены вместо специального клея или раствора при установке перемычек также недопустимо — пена не обладает нужной жесткостью на сжатие.
Основные правила надежного монтажа:
- Всегда делайте армирование в четвертом ряду под оконным проемом.
- Используйте только чистую арматуру без следов масла и рыхлой ржавчины.
- Соблюдайте защитный слой бетона для арматуры не менее 2-3 см.
- Не нагружайте перемычку кладкой выше, пока бетон не наберет 70% прочности.
- Тщательно обеспыливайте все поверхности перед нанесением составов.
Расчет стоимости усиления
Экономия при самостоятельном выполнении работ весьма существенна. Мастера обычно берут за монтаж одной перемычки от 2500 до 5000 рублей в зависимости от сложности.
Таблица 3. Сравнение затрат: своими руками vs наемная бригада
| Статья расходов | Своими руками (руб.) | С мастером (руб.) | Экономия (руб.) |
|---|---|---|---|
| Материалы (средний чек) | 4500 | 4500 | 0 |
| Стоимость работ | 0 | 3500 | 3500 |
| Аренда инструмента | 1000 | 0 (у мастера свой) | -1000 |
| Доставка материалов | 1500 | 1500 | 0 |
| 7000 | 9500 | 2500 |
Уход и эксплуатация после завершения
После заливки перемычки и снятия опалубки не спешите сразу вставлять окна. Бетон набирает полную прочность 28 дней. Отделку откосов лучше начинать после того, как дом даст первичную усадку. При монтаже ПВХ-окон важно следовать ГОСТу: использовать ПСУЛ (предварительно сжатую уплотнительную ленту) и пароизоляционные ленты. Это защитит монтажный шов от влаги и разрушения, сохранив тепло в зоне усиленного проема.
Альтернативные методы укрепления
Помимо U-блоков, существуют и другие способы. Заводские железобетонные перемычки очень прочны, но создают серьезные мостики холода и требуют крана для установки. Стальные уголки — самый быстрый вариант для узких проемов, но они требуют тщательной маскировки и защиты от ржавчины. Монолитная заливка в съемную опалубку — самый трудозатратный, но и самый надежный метод для нестандартных, широких или арочных окон.
Вопросы и ответы
Можно ли не делать перемычку при ширине окна до 1.2м?
Если над окном будет всего 1-2 ряда блоков и нет нагрузки от перекрытий, можно обойтись усиленным армированием в швах. Однако я рекомендую закладывать хотя бы стальные уголки для надежности.
Какая арматура лучше: стальная или стеклопластиковая?
Для несущих перемычек — только стальная. Стеклопластик имеет высокий коэффициент растяжения, что недопустимо для конструкций, работающих на изгиб над проемами.
Как избежать мостиков холода в бетонной перемычке?
При заливке обязательно устанавливайте внутрь опалубки (ближе к наружной стороне) лист экструдированного пенополистирола толщиной 30-50 мм.
Какой бетон использовать для заливки?
Оптимально использовать готовую смесь марки М300. Если мешаете сами, соблюдайте пропорцию цемент/песок/щебень как 1:2:4.
Нужно ли усиливать проемы в перегородках?
В ненесущих стенах толщиной 100-150 мм достаточно заложить два стальных уголка или арматуру в штробах, так как нагрузки там минимальны.
Что делать, если проем уже вырезан и стена трещит?
Немедленно установите временные подпорки. Необходимо будет вырезать часть кладки сверху и монтировать усиление швеллером с обеих сторон стены, стягивая их шпильками.
Как правильно закрепить окно в усиленном проеме?
Анкеры должны входить именно в бетонную часть перемычки или в тело газосиликата на глубину не менее 100 мм. Используйте специальные дюбели для ячеистых бетонов.
Меры безопасности при работе
Работа на высоте и с тяжелыми материалами требует осторожности. Я всегда использую защитные очки при резке блоков и штроблении, так как пыль очень едкая. Перчатки обязательны при работе с бетоном и арматурой, чтобы избежать химических ожогов и порезов. Если вы используете электроинструмент, убедитесь в целостности кабелей и наличии заземления. Запрещается снимать временные опоры до того, как бетон наберет хотя бы минимальную расчетную прочность, указанную в проекте.
